به گزارش کدال نگر بورس24 ، شرکت آهن و فولاد ارفع (ارفع) در پاسخ به استعلام سازمان بورس، آخرین وضعیت پروژه احداث نیروگاه 10 مگاواتی خورشیدی خود را تشریح کرد.

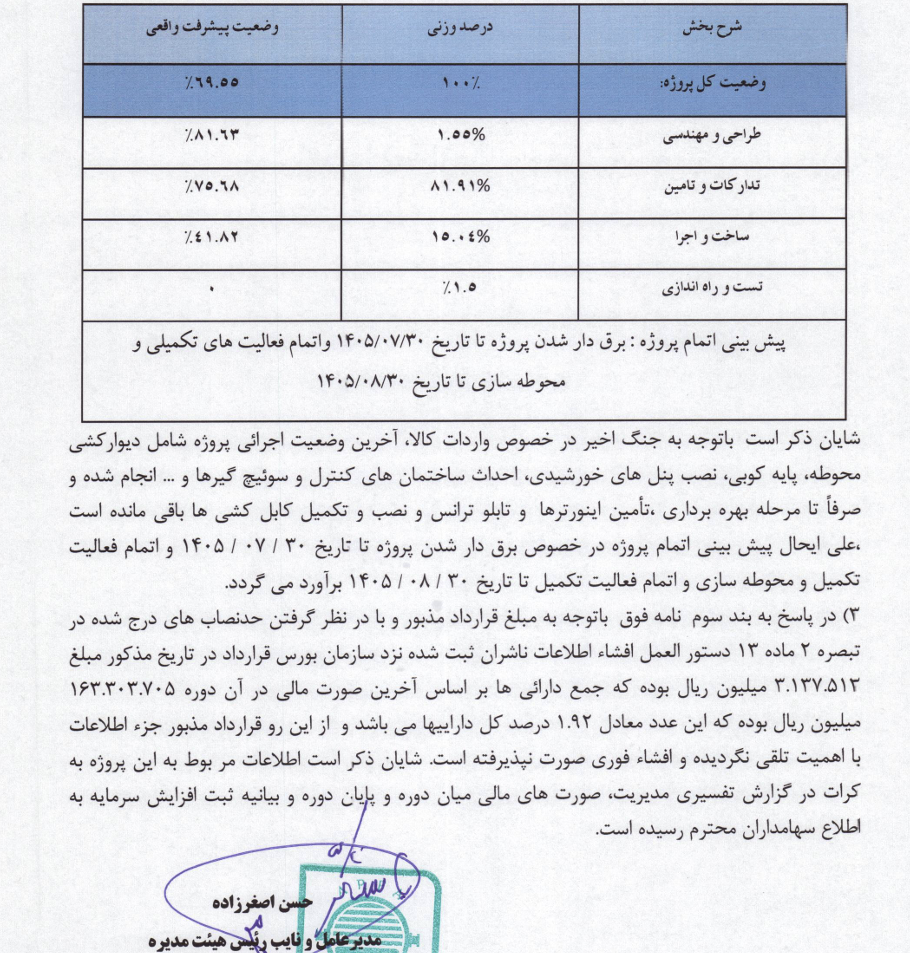

بر اساس این گزارش، پیشرفت فیزیکی واقعی کل پروژه تا کنون به 69.55 درصد و پیشرفت مالی آن به 62.15 درصد رسیده است. برآورد مخارج باقیمانده جهت تکمیل طرح معادل 2.372.839 یورو است که از محل افزایش سرمایه و جریانات نقدی عملیاتی شرکت تامین خواهد شد. همچنین پیش بینی می شود پروژه تا تاریخ 1405.07.30 برق دار شده و تا 1405.08.30 به اتمام کامل و بهره برداری برسد.

این پروژه سالانه حدود 20.000 مگاوات ساعت برق تولید می کند که معادل 2 درصد نیاز مصرفی شرکت (900.000 مگاوات ساعت در سال) را پوشش می دهد. در حال حاضر عملیات دیوارکشی، پایه کوبی، نصب پنل های خورشیدی و احداث ساختمان های کنترل انجام شده و تامین اینورترها و کابل کشی در دست اقدام است.

ارفع همچنین به مشارکت در یک پروژه 40 مگاواتی دیگر با تسهیلات 80 درصدی صندوق توسعه ملی اشاره کرده است. مبلغ اولیه قرارداد طرح 10 مگاواتی بالغ بر 314 میلیارد تومان بوده که به دلیل قرار داشتن در سطح 1.92 درصد از کل دارایی ها، مشمول افشای فوری نبوده است.

آخرین وضعیت نیروگاه خورشیدی 10 مگاواتی «ارفع» / پیشرفت فیزیکی به حدود 70 درصد رسید
